Typowy dom szkieletowy realizowany przez Kanadyjczyki.pl do stanu deweloperskiego powstaje orientacyjnie w około 3–4 miesiące. Czas zależy jednak od projektu, zakresu prac, warunków pogodowych i organizacji poszczególnych ekip.
Ten okres dotyczy prac na budowie, od fundamentów do uzgodnionego stanu deweloperskiego. Przygotowanie projektu, formalności oraz oczekiwanie na rozpoczęcie realizacji trzeba uwzględnić osobno. Stan deweloperski nie oznacza też jeszcze domu gotowego do zamieszkania — pozostają prace wykończeniowe zależne od ustalonego zakresu.
Jak wygląda to w praktyce? Poniżej opisujemy kolejność prac na podstawie naszych realizacji domów drewnianych w Kielcach i województwie świętokrzyskim.
Harmonogram budowy domu szkieletowego w skrócie
| Etap | Orientacyjny czas w naszych realizacjach |
|---|---|
| Fundamenty | 2–3 tygodnie |
| Konstrukcja domu | Około miesiąca; terminy pokrycia dachu i montażu stolarki wymagają skoordynowania |
| Instalacje | Zależnie od zakresu i dostępności ekip |
| Ocieplenie zewnętrzne i elewacja | Około 2 tygodni |
| Wełna mineralna i zabudowa z płyt GK | Około 2 tygodni |
| Szpachlowanie, szlifowanie i wstępne malowanie | Około 2 tygodni |
| Całość do uzgodnionego stanu deweloperskiego | Zwykle około 3–4 miesięcy |
Tych czasów nie należy po prostu dodawać. Część prac prowadzimy równolegle: gdy hydraulik i elektryk wykonują instalacje wewnątrz, nasza ekipa może zajmować się elewacją. Inne etapy wymagają zachowania kolejności i przerw technologicznych.
To orientacyjny harmonogram, a nie obietnica identycznego terminu dla każdego budynku. Niewielki dom o prostej bryle i dom z rozbudowanym dachem będą wymagały innej organizacji prac.
1. Przygotowanie działki i wytyczenie budynku
Przed rozpoczęciem robót przygotowujemy teren do pracy. Trzeba przewidzieć dojazd koparki i dostaw oraz miejsce na składowanie materiałów.
Inwestor organizuje geodetę, który na podstawie dokumentacji wytycza budynek: jego położenie, osie i punkty odniesienia oraz poziom zero. To podstawa do prawidłowego wykonania fundamentów i ustalenia wysokości budynku względem terenu.
Już na tym etapie ważna jest zgodność prac z projektem. Położenie domu i przygotowanie przejść instalacyjnych wpływają na kolejne etapy budowy.
2. Fundamenty — zwykle około 2–3 tygodni
W naszych typowych realizacjach wykonujemy fundamenty oparte na ławach i ścianach z bloczków betonowych. Rozwiązanie dla konkretnego domu zawsze wynika jednak z projektu i warunków gruntowych.
Co obejmują prace fundamentowe?
Po wykonaniu wykopów przygotowujemy zbrojenie i betonujemy ławy. W typowych realizacjach stosujemy beton B25, o ile odpowiada wymaganiom projektu. Następnie powstają ściany fundamentowe, a wewnątrz rozprowadzamy kanalizację do zaplanowanych punktów.
Kolejne prace obejmują zasypanie i mechaniczne zagęszczenie piasku oraz wykonanie zaprojektowanych elementów fundamentu i podłogi na gruncie. W opisywanym przez nas rozwiązaniu występują m.in. wieniec z kotwami do mocowania podwalin, warstwy izolacyjne, twardy styropian układany w dwóch warstwach, zbrojenie i betonowa warstwa podłogowa.
Fundament zabezpieczamy również od zewnątrz: wykonujemy hydroizolację, izolację cieplną oraz jej osłonę zgodnie z przyjętym rozwiązaniem. Stosujemy m.in. masy bitumiczne i płyty XPS. Folia kubełkowa pełni funkcję osłonową — nie zastępuje właściwej hydroizolacji.
Nie jest to jeden uniwersalny przekrój fundamentu. Klasa i grubość izolacji, zbrojenie, beton oraz układ warstw muszą odpowiadać projektowi danego domu.
Kiedy można rozpocząć montaż konstrukcji?
Same prace fundamentowe zajmują nam orientacyjnie 2–3 tygodnie. Termin rozpoczęcia montażu konstrukcji uwzględnia jednak również warunki dojrzewania betonu i wymagania projektowe. Zakończenie betonowania nie oznacza automatycznie, że następnego dnia można obciążać fundament.

3. Konstrukcja drewniana — około miesiąca
Do budowy wykorzystujemy szwedzkie drewno konstrukcyjne C24. Pracujemy według projektu: docinamy elementy, składamy kolejne ściany i ustawiamy je na przygotowanym fundamencie.
Od podwalin do ścian i stropu

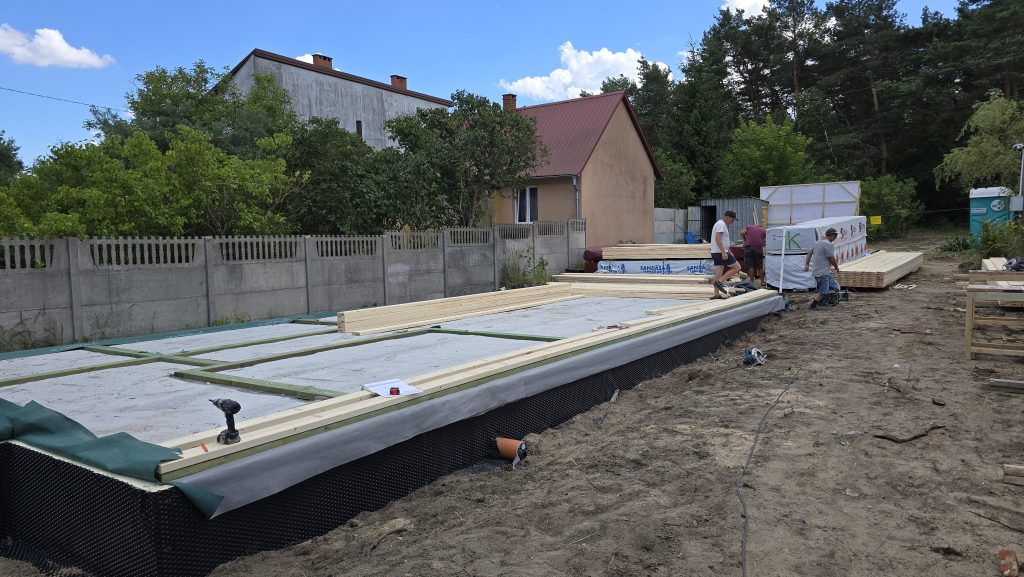

Montaż zaczynamy od podwalin impregnowanych ciśnieniowo, mocowanych do przygotowanych kotew. Na nich powstaje konstrukcja ścian. Kolejne ściany łączymy od góry oczepami, z naprzemiennym układem połączeń, i wykonujemy wymagane usztywnienia oraz poszycie dobrane do projektu.

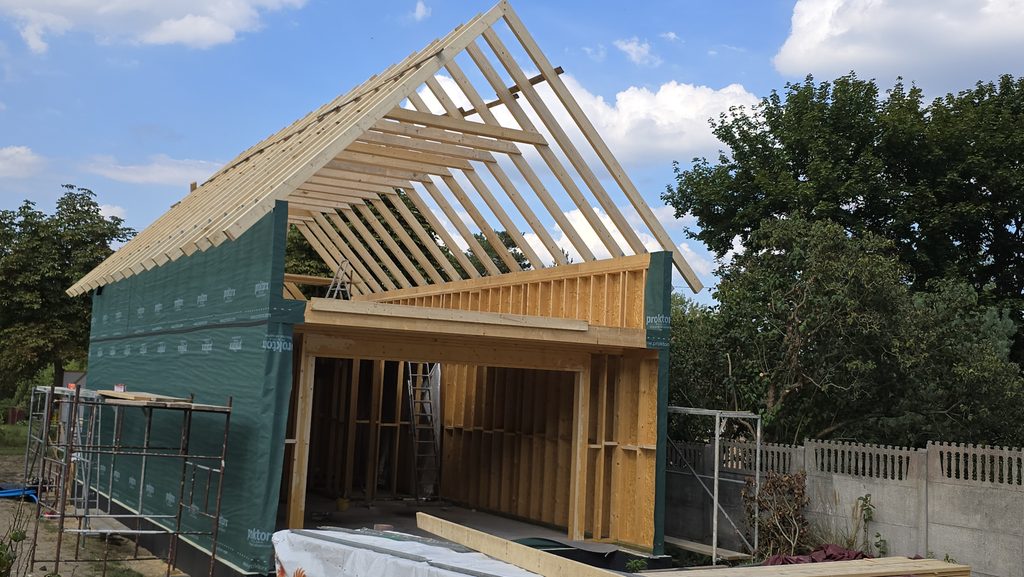

Następnie wykonujemy strop. Jego rozwiązanie zależy m.in. od tego, czy dom jest parterowy, czy ma użytkowe poddasze. Dalej powstaje więźba dachowa.
Na tym etapie szybko widać bryłę domu, ale efekt wizualny to tylko część pracy. Duże znaczenie mają dokładność ustawienia ścian, połączenia elementów i usztywnienie całej konstrukcji.
Więcej o stosowanych rozwiązaniach opisujemy na stronie technologia budowy domów szkieletowych.

4. Dach, okna i drzwi — dojście do stanu surowego zamkniętego
Po przygotowaniu więźby dekarze wykonują pokrycie dachowe, a firma zajmująca się stolarką montuje okna i drzwi zewnętrzne. Zamknięcie budynku pozwala przejść do kolejnych prac wewnętrznych.
Właśnie dlatego terminy dostawy okien i wejścia dekarzy trzeba ustalać z wyprzedzeniem. Gotowa konstrukcja nie oznacza jeszcze gotowego stanu surowego zamkniętego.
Pogoda ma szczególne znaczenie przed wykonaniem pokrycia dachowego. Nie każdą pracę możemy bezpiecznie kontynuować podczas deszczu. Tempo budowy dopasowujemy do warunków, a przed zamknięciem przegród istotna jest także kontrola ich stanu i wilgotności.
Jeżeli projekt przewiduje komin systemowy, jego wykonanie uwzględniamy już na odpowiednim etapie prac konstrukcyjnych. Nie każdy dom wymaga komina — zależy to od zaprojektowanego ogrzewania i pozostałych instalacji.
5. Instalacje — zanim zamkniemy ściany
Po zamknięciu budynku przychodzi czas na rozprowadzenie instalacji. Hydraulik wykonuje instalację wodną i kanalizacyjną, wykorzystując punkty przygotowane wcześniej w fundamencie. Prace prowadzi według projektu i ustaleń z inwestorem.
Elektryk przygotowuje instalację elektryczną i uzgodnione okablowanie dodatkowe. Oprócz gniazdek i oświetlenia mogą to być przewody do internetu, kamer, oświetlenia LED czy innych urządzeń.
Jeżeli projekt obejmuje wentylację mechaniczną z rekuperacją, jej przewody również trzeba skoordynować z konstrukcją oraz planowaną zabudową stropu i sufitu.
Rozmieszczenie punktów warto ustalić przed zamknięciem ścian. Przemyślany układ kuchni, łazienek, oświetlenia i sprzętów pozwala ograniczyć późniejsze przeróbki.
Nie podajemy jednego czasu wykonania instalacji dla wszystkich domów. Zależy on od ich rozbudowania, uzgodnień i organizacji pracy poszczególnych wykonawców.
6. Ocieplenie zewnętrzne i elewacja — często równolegle z instalacjami
Kiedy instalatorzy pracują wewnątrz, nasza ekipa może prowadzić roboty na zewnątrz. Takie nakładanie się etapów pomaga sprawnie wykorzystać czas budowy.
W zależności od zaprojektowanego układu ściany wykonujemy wiatroizolację, izolację elewacyjną oraz warstwy wykończeniowe. Stosujemy m.in. wełnę elewacyjną albo odpowiednio dobrany styropian ryflowany, jeśli przewiduje go przyjęte rozwiązanie. Materiały nie są dowolnymi zamiennikami — ich dobór musi uwzględniać całą przegrodę i system elewacyjny.
Elewacja może być drewniana lub przygotowana pod tynk poprzez wykonanie warstwy zbrojonej siatką. To, czy dany etap obejmuje już tynk końcowy, wynika z ustalonego zakresu.
Ocieplenie zewnętrzne i prace elewacyjne zajmują nam orientacyjnie około dwóch tygodni. Termin zależy od powierzchni ścian, detali, rodzaju wykończenia i pogody.

7. Izolacja od wewnątrz i płyty GK — około 2 tygodni
Po zakończeniu instalacji przystępujemy do ocieplenia konstrukcji od środka. Dokładnie układamy wełnę mineralną, dbając o ciągłość izolacji i ograniczenie mostków termicznych.
Izolacja i szczelność ścian
Od strony wnętrza ścian zewnętrznych wykonujemy przewidzianą w projekcie warstwę paroizolacyjną. Ważne są nie tylko same pasy materiału, ale również szczelne połączenia, styki z innymi elementami i przejścia instalacyjne.
Następnie montujemy płyty gipsowo-kartonowe. Stosujemy m.in. płyty o podwyższonej odporności ogniowej, zgodnie z wymaganiami danej zabudowy. O właściwościach przegrody decyduje cały jej układ, a nie sama nazwa płyty.
Ocieplenie stropu i zabudowa sufitu
Wykonujemy również izolację stropu, montaż profili oraz paroizolację tam, gdzie wynika to z układu przegrody. Dalej powstaje sufit z płyt GK.
Na wełnę i zabudowę z płyt przeznaczamy zwykle około dwóch tygodni. Szczegóły domu, liczba przejść instalacyjnych i stopień skomplikowania zabudowy wpływają na rzeczywisty czas pracy.
8. Szpachlowanie, szlifowanie i wstępne malowanie
Po montażu płyt przychodzi czas na szpachlowanie, szlifowanie i przygotowanie powierzchni. W naszym typowym zakresie wykonujemy także wstępne malowanie. Ten etap zajmuje orientacyjnie około dwóch tygodni.
Tempo zależy również od warunków schnięcia zastosowanych materiałów. Samo zwiększenie liczby pracowników nie skróci każdej przerwy technologicznej.
W ten sposób dochodzimy do uzgodnionego stanu deweloperskiego. Jego dokładną zawartość ustalamy indywidualnie, dlatego przy porównywaniu ofert warto sprawdzać zakres prac, a nie tylko nazwę etapu.
Co obejmuje stan deweloperski i co pozostaje do zrobienia?
W Kanadyjczyki.pl budujemy na podstawie projektów inwestorów. Nie ograniczamy współpracy do zamkniętego katalogu domów ani jednego pakietu identycznego dla wszystkich.
Przed rozpoczęciem robót ustalamy m.in. sposób ogrzewania, zakres instalacji, wykończenie elewacji i przygotowanie powierzchni wewnętrznych. Dzięki temu wiadomo, co obejmuje nasza wycena oraz jakie prace pozostają przed wprowadzeniem się.
Jeśli zakres i harmonogram na to pozwalają, możemy wykonać również dodatkowe prace, np. malowanie docelowe lub taras. Należy je jednak uwzględnić oddzielnie w ustaleniach dotyczących ceny i terminu.
Poznaj zakres naszej oferty budowy domów szkieletowych, a jeśli planujesz budżet, przeczytaj również: ile kosztuje budowa domu szkieletowego w 2026 roku.
Co może wydłużyć budowę domu szkieletowego?
Największe znaczenie mają:
- Projekt i wielkość domu — bardziej rozbudowana bryła oznacza więcej pracy i detali.
- Konstrukcja dachu — skomplikowana więźba i pokrycie wymagają więcej czasu.
- Pogoda — szczególnie przed przykryciem konstrukcji oraz podczas robót elewacyjnych.
- Dostępność materiałów i stolarki — opóźniona dostawa może przesunąć kolejne prace.
- Terminy ekip współpracujących — dekarzy, montażystów okien czy instalatorów.
- Zmiany inwestora w trakcie realizacji — szczególnie gdy wymagają przeróbki już wykonanych elementów.
- Przerwy technologiczne i schnięcie materiałów — trzeba uwzględnić je w harmonogramie.
- Rozszerzenie zakresu — dodatkowe prace potrzebują osobnego miejsca w planie.
Dlatego orientacyjne 3–4 miesiące jest punktem wyjścia do rozmowy. Konkretny harmonogram ustalamy po zapoznaniu się z projektem i zakresem zlecenia.
Jak te etapy wyglądają na prawdziwej budowie?

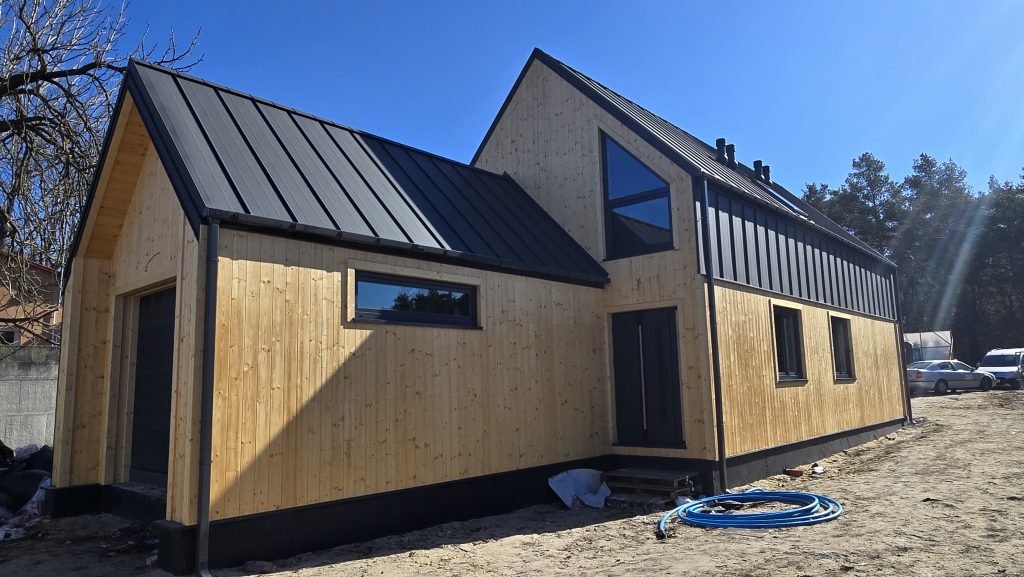

Zdjęcia w tym poradniku pokazują kolejne etapy jednej z naszych realizacji — domu szkieletowego przy ul. Biesak w Kielcach. Widać na nich przygotowanie do montażu ścian, drewnianą konstrukcję z więźbą dachową oraz budynek po wykonaniu elewacji i montażu okien.
Zobacz pełną galerię budowy domu szkieletowego w Kielcach przy ul. Biesak i prześledź dalszy przebieg prac.
Najczęstsze pytania o czas budowy
Czy 3–4 miesiące liczymy od pierwszego kontaktu z wykonawcą?
Nie. To orientacyjny czas prac na budowie, od fundamentów do uzgodnionego stanu deweloperskiego. Wcześniej trzeba uwzględnić przygotowanie dokumentacji, formalności, ustalenie zakresu oraz dostępny termin rozpoczęcia robót.
Czy po 3–4 miesiącach można się wprowadzić?
Nie automatycznie. Stan deweloperski wymaga jeszcze uzgodnionych prac wykończeniowych, np. wykonania podłóg, wykończenia łazienek czy montażu wyposażenia. Termin zamieszkania trzeba planować z uwzględnieniem tych prac i wymaganych formalności zakończenia budowy.
Czy deszcz zatrzymuje wszystkie prace?
Nie wszystkie. Największe znaczenie ma na etapie nieosłoniętej konstrukcji i podczas niektórych prac zewnętrznych. Po zamknięciu budynku część robót można prowadzić wewnątrz, o ile panują tam odpowiednie warunki.
Dlaczego nie można zsumować czasów z tabeli?
Ponieważ część etapów się nakłada. Instalacje wewnętrzne i elewację możemy wykonywać równolegle. Z kolei inne prace muszą poczekać na zakończenie wcześniejszych robót lub wymaganych przerw technologicznych.
Chcesz poznać czas budowy swojego domu?
Prześlij nam projekt i napisz, gdzie w województwie świętokrzyskim planujesz budowę oraz jaki zakres prac Cię interesuje. Na tej podstawie omówimy możliwy harmonogram i przygotowanie indywidualnej wyceny.
Wolisz porozmawiać? Zadzwoń: 505 905 059.
Wiedza wykonawcza: Piotr Ulrich, Kanadyjczyki.pl — w budownictwie od 2006 roku, własna firma od 2018 roku. Budujemy domy szkieletowe w Kielcach i województwie świętokrzyskim.
